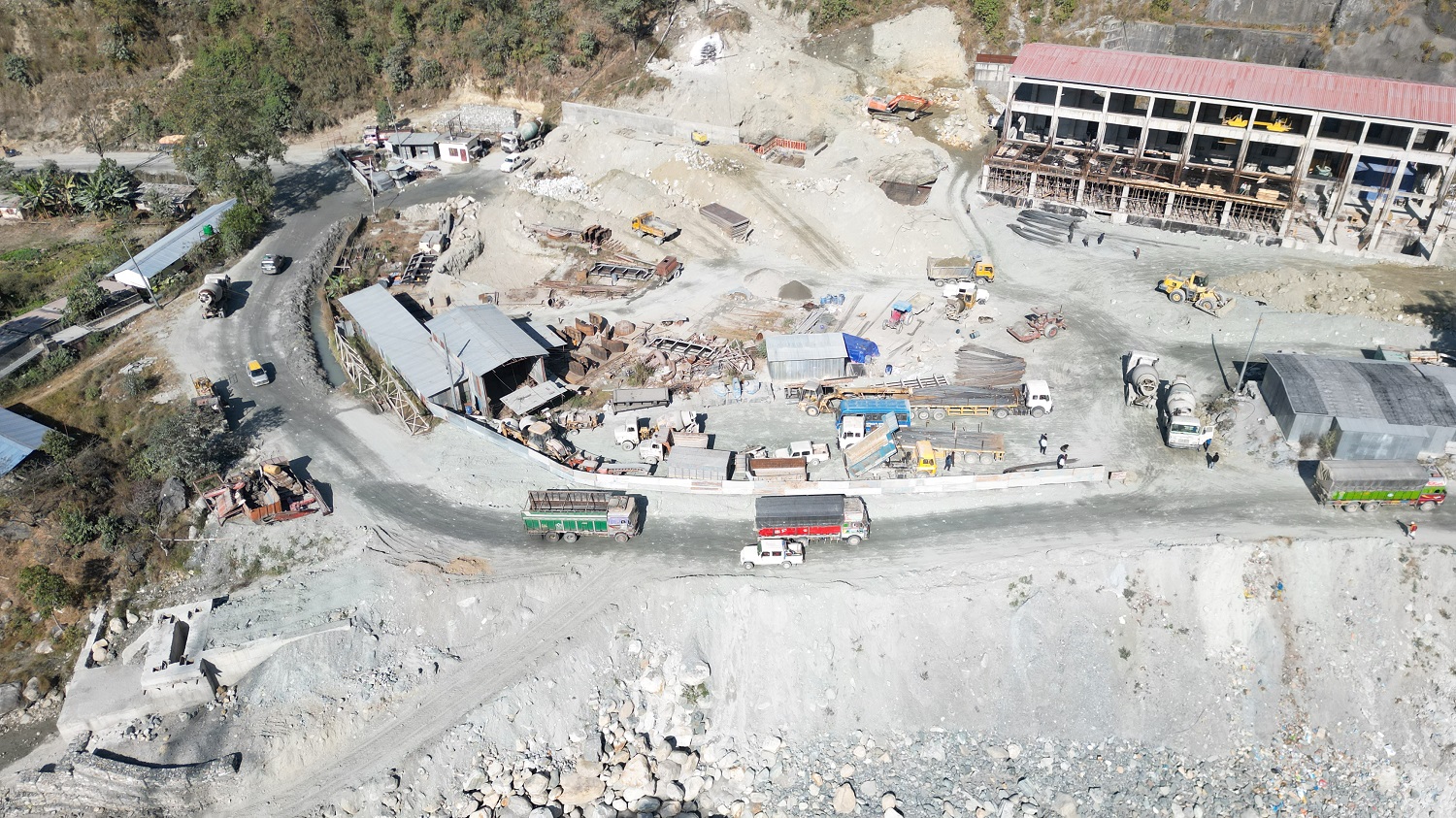

रघुगङ्गा गाउँपालिका–३ तिल्केनीचौरस्थित विद्युत्गृह परिसरमा स्विचयार्ड निर्माणका लागि फाउण्डेशन तयार पार्न थालिएको हो।
राहुघाटको ‘स्विचयार्ड’ निर्माण सुरू

म्याग्दी, पुस २७ : नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावरद्वारा म्याग्दीमा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको ‘स्विचयार्ड’ निर्माण सुरू भएको छ।

रघुगङ्गा गाउँपालिका–३ तिल्केनीचौरस्थित विद्युत्गृह परिसरमा स्विचयार्ड निर्माणका लागि फाउण्डेशन तयार पार्न थालिएको हो।

Hardik ivf

स्विचयार्डका उपकरणले विद्युत्गृहमा जेनेरेटरबाट उत्पादन भएको ऊर्जालाई प्राप्त गर्ने र प्रसारण लाइनमा आपूर्ति गराउँछ। राहुघाट जलविद्युत् आयोजनाको सिभिल महाशाखा प्रमुख रविन कट्टेलले एआइएस प्रविधिको स्विचयार्ड निर्माण गर्न लागिएको जानकारी दिए।

‘सिभिल ठेकेदार जयप्रकाश एसोसियट्सले स्विचयार्डको फाउण्डेशन तयार पार्ने कामलाई तीव्रता दिएको र हाइड्रोमेकानिकल ठेकेदार भारत हेवी इलेक्ट्रिकल्सले जडान गर्ने उपकरण तयार पारेर आयात थालेको छ,’ उनले भने, ‘आगामी २०८२ असार १५ भित्र राहुघाट निर्माण सम्पन्न गर्ने कार्ययोजनासहित निर्माणलाई तीव्रता दिएका छौं।’

राहुघाटबाट उत्पादन हुने विद्युत् लिलो प्रविधिबाट दुई सय २० केभी क्षमताको कालीगण्डकी कोरिडोर दाना–कुश्मा प्रसारण लाइन मार्फत केन्द्रीय ग्रिडमा जोडिने भएको छ। चार वटा प्रसारण लाइनको टावर निर्माण भइसकेको छ।

विद्युतगृहबाट निस्कने पानी कालीगण्डकीमा मिसाउने १२८ मिटर लामो टेलरेस डग निर्माण सकिएको छ। विद्युत्गृहबाट निर्माणको ९० प्रतिशत भौतिक प्रगति भएको छ । टर्वाइन, जेनेरेटरका पाट्स जडान गर्ने काम थालिएको छ।

आयोजनाको जग्गा अधिग्रहणदेखि हालसम्मको भौतिक प्रगति ७७ दशमलव १६ प्रतिशत रहेको रघुगङ्गा हाइड्रोपावरका प्रबन्ध सञ्चालक गणेश केसीले बताए।

प्रकाशित मिति: १२:४४ बजे, शनिबार, पुस २७, २०८१
